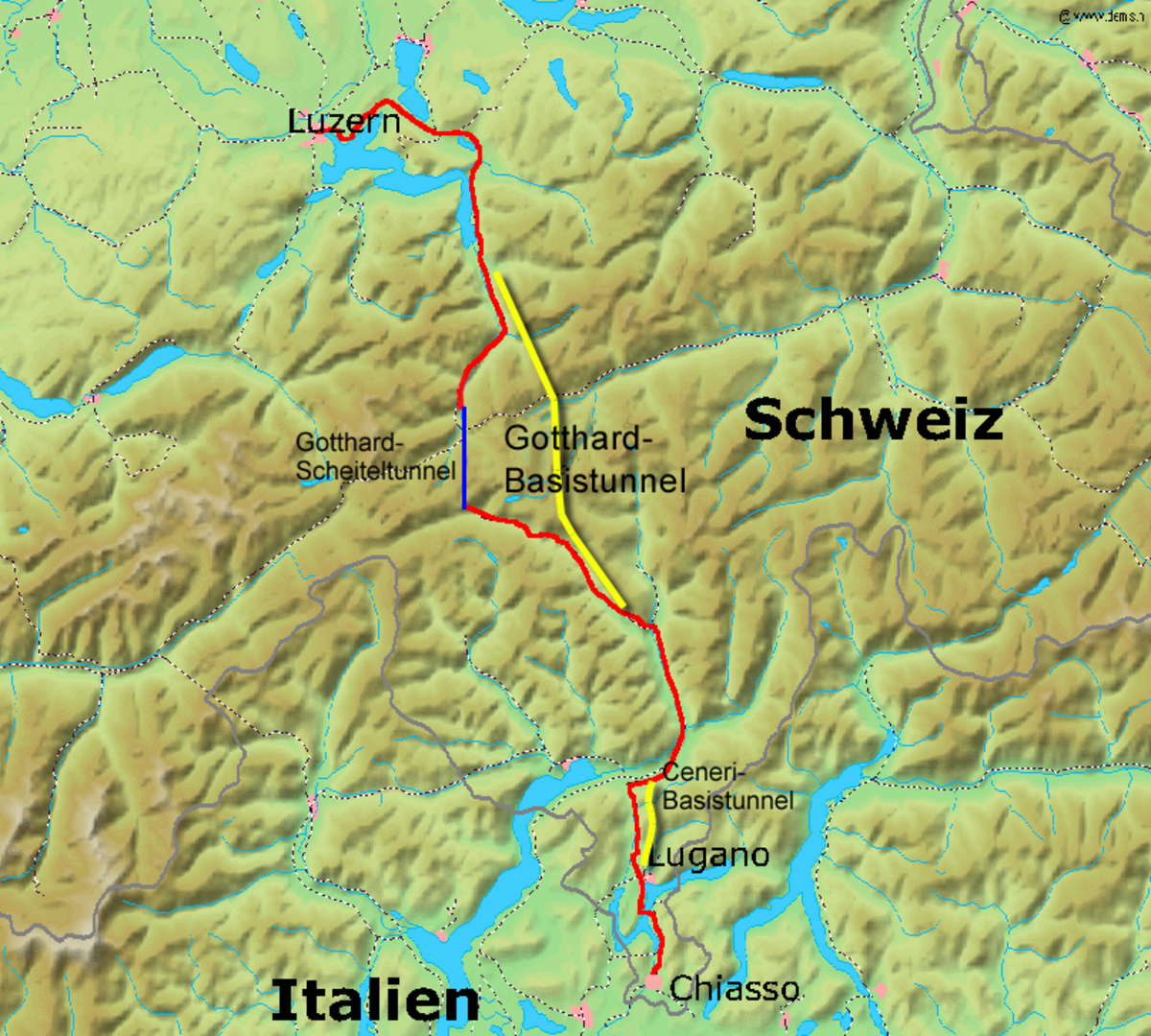

Tunnel de base du Saint-Gothard

Restez toujours informé : suivez-nous sur Google (☆)

Introduction

Tunnel de base du Saint-Gothard
Jonction avec la voie de déviation vers l’autre tube à Faido
TypeTunnel ferroviaire
ExploitantCFF Infrastructure
ItinéraireErstfeld - Bodio
TraverséeMassif du Saint-Gothard
Altitude550 m
Mode de transportTrain
TraficPassager et marchandise
PaysSuisse Suisse
Longueur du tunnel57 km
Nombre de tubes2
Nombre de voies par tubes1
Début des travaux1998
Fin des travauxprévue en 2018

Le tunnel de base du Saint-Gothard est un tunnel ferroviaire bi-tubes de 57 km de long passant sous le Massif du Saint-Gothard, en Suisse, et actuellement en construction. Il relie les cantons d’Uri à Erstfeld et du Tessin à Bodio. C'est un tunnel de base, c'est à dire de faible altitude, 550 m au maximum ici, évitant aux trains une phase d'ascension pour y accéder.

Il fait partie du projet de nouvelles lignes ferroviaires à travers les Alpes (NLFA), qui prévoit la construction de tunnels à une altitude dite « de plaine ». Lors de son inauguration, vraisemblablement en 2018, il devrait être le plus long tunnel ferroviaire du monde avec ses 57 km de long.

Il est le fruit de longues tractations avec l’Union européenne concernant le transit à travers les Alpes suisses des poids-lourds européens. L’accord principal prévoit l’élévation de la limite des poids-lourds de 28 à 40 tonnes. En contrepartie, la Suisse peut, pour ne pas recevoir une vague de camions, augmenter la Redevance poids-lourds liée aux prestations. La taxe est arrivée à son niveau maximal à l’ouverture du tunnel de base du Lötschberg, soit à 325 CHF (ou environ 200 €) pour un voyage Bâle-Chiasso d’à peu près 300 km.

Historique

Le tunnel est issu d'une planification de plus de 50 ans :

  • 1962 : première proposition pour un nouveau tunnel
  • 1992 : acceptation par les Suisses du projet des NLFA par voie référendaire
  • 1993 : construction de la galerie de sondage de Piora
  • 1995 : décision du DFTCE de construire un tunnel avec la configuration actuelle (deux tubes à voie unique)
  • 1996 : construction des puits d’accès, des galeries d’excavations, etc.
  • 1998 : début des travaux d’excavation
  • 2015-2018 : fin estimée des travaux.

Le premier projet d'un nouveau tunnel fut présenté en 1947, mais ce n'est qu'en 1962 que fut proposé par un groupe d'étude créé par le Département fédéral de l'intérieur le premier projet de construction d'un nouveau tunnel au Saint-Gothard. Celui-ci aurait été composé d'un tunnel à double voie avec une voie de dépassement au milieu, reliant Amsteg dans le Canton d'Uri à Giornico dans le canton du Tessin ; la construction aurait été faite par deux points d'attaque intermédiaires sur un tunnel en ligne droite. Le plan prévoyait une vitesse maximale de 200 km/h, proche de celle du projet finalement en construction.

Les principales discussions portèrent sur le système de galeries à mettre en place ; ainsi en 1971 un rapport de la commission chargée des tunnels ferroviaires alpins du Département fédéral des transports, des communications et de l'énergie (DETEC) arriva à la conclusion qu'un système d'un tube à deux voies, peut-être par endroits subdivisé en deux tubes à une voie, serait la meilleure solution ; cette question ne fut réglée qu'en 1995. La solution finalement adoptée cette année-là fut un mélange relatif des deux systèmes, comportant deux tubes à voie unique séparés par quarante mètres, plus deux diagonales d'échange.

Caractéristiques

Couverture au-dessus du tunnel

Le tunnel permettra une vitesse maximale de 250 km/h, proche de celles d’une ligne à grande vitesse.

Coût

À son achèvement prévu en 2018, il est attendu un coût dépassant dix milliards de francs suisses, soit environ 6,16 milliards d’euros (au cours du 9 août 2008).

Projet de gare souterraine en profondeur

En 2006, il a été envisagé d’utiliser le puits vertical de Sedrun (canton des Grisons) comme voie d’accès à une gare souterraine de 800 m de profondeur aménagée au milieu du tunnel, avec l’installation d’un ascenseur permettant un accès rapide à toute cette région du canton des Grisons. Ce projet porte le nom de Porta Alpina et a été abandonné en 2007 en raison des risques et du manque de soutien de la Confédération.

Travaux

Vue satellite du trajet du tunnel

Les CFF sont maître d'ouvrage par l’intermédiaire de sa filiale AlpTransit Gotthard SA.

C'est le groupement d'entreprises TAT, dont l'italien Impregilo est le leader, qui réalise les travaux..

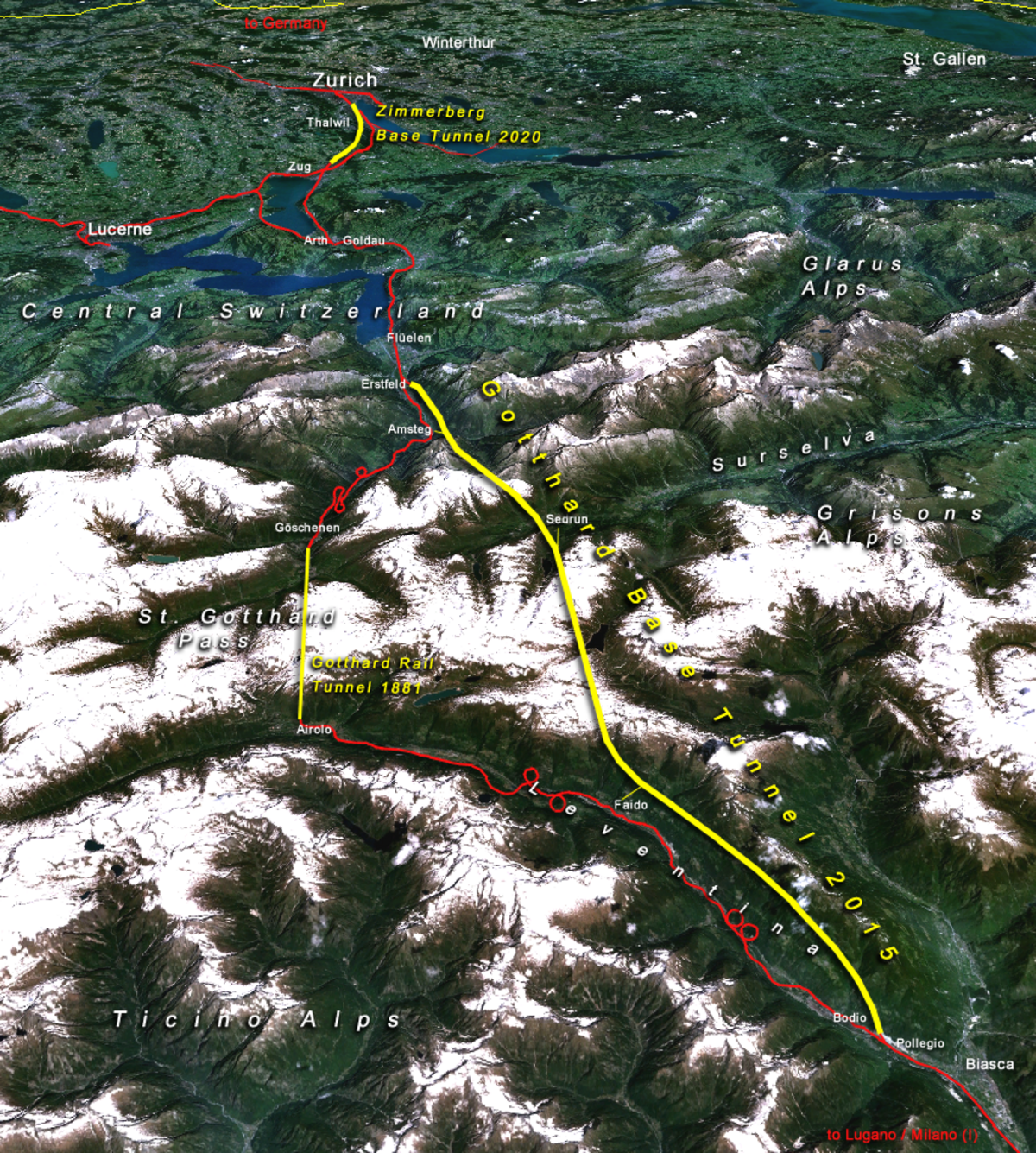

Points d’attaque

Arrivée du tunnelier à Faido

La galerie au niveau d'Amsteg

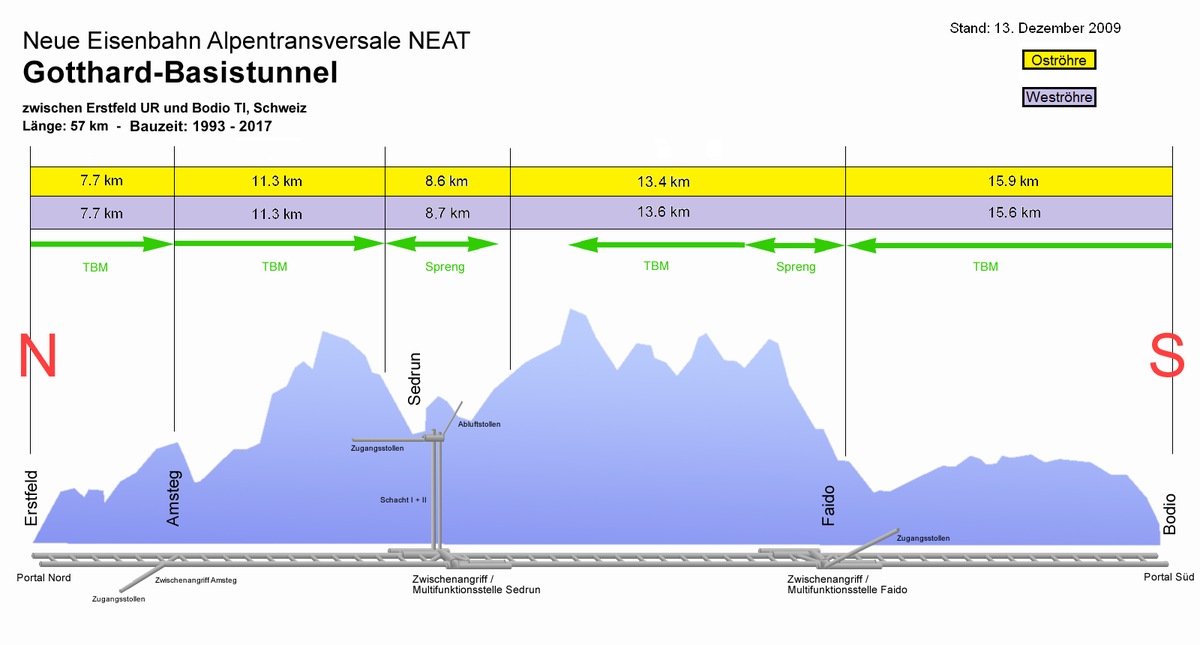

Le tunnel de base du Saint-Gothard est construit depuis 5 points d’attaque (2 extrémités et 3 points intermédiaires), du nord au sud :

  • Erstfeld, portail nord du tunnel, environ 7,7 km. Le percement au tunnelier a débuté au printemps 2008 après un an et demi de retard, et a été terminé en juin 2009, avec six mois d'avance (soit un an de retard au final).
  • Amsteg (canton d'Uri), environ 11,4 km. Le percement est terminé. Il a fallu encore excaver à l’explosif environ 200 m de tunnel dans une roche difficile à percer au tunnelier. Maintenant les deux points d’attaque de Amsteg et Sedrun sont connectés.
  • Sedrun (canton des Grisons), un puits vertical de 800 mètres, environ 7,6 km de longueur.
  • Faido (canton du Tessin, dans la vallée de la Léventine), environ 14,5 km. Le premier des deux tunneliers devrait démarrer le 6 juillet 2007, l’autre en septembre. La jonction avec le lot de Sedrun est prévue pour 2011. C'est la dernière portion à creuser.
  • Bodio, portail sud du tunnel, environ 15,8 km. Percement revêtement des tunnels terminé.

Au sud de Bodio il y a aussi un nouveau tronçon à l’air libre d’environ 7 km. Il comprend un petit pont sur un fleuve et un tunnel artificiel d’environ 300 m sous la sortie d’une autoroute. Sur une partie de ce tronçon il y aura 3 voies, dont une de dépassement.

Avancement du percement

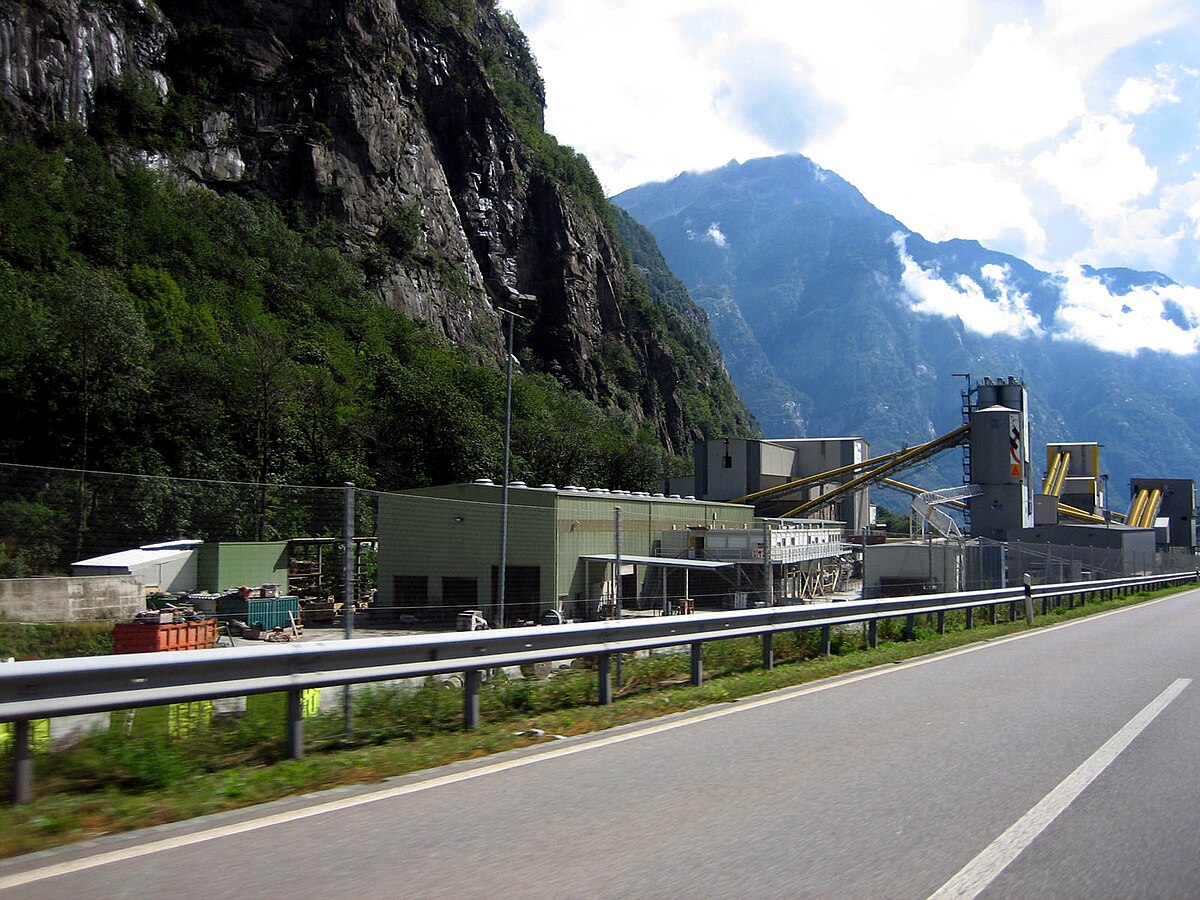

Le chantier de Bodio

Ancien et nouveau tunnels du Saint-Gothard

Le percement du tunnel s'est fait en plusieurs temps. Le lot Bodio percé dans des conditions géologiques favorables a été achevé en premier, suivi de celui de Amsteg. Le lot de Erstfeld, commencé début 2008 a été achevé mi 2009 avec six mois d'avance sur le calendrier prévu (respectivement 16 juin et 16 septembre pour les galeries Est et Ouest) soit 18 mois pour percer 7,2 km de galerie. Les lots de Sedrun et Faido, situés en conditions géologiques difficiles sont percés à des vitesses moyennes variant entre 4 et 17 m/jour. Ils devraient être achevés en 2010/2011.

AnnéeMoisÉtat d’avancement% du total des 153,5 km
2004Juillet52,34 km34,1%
2005Juin74,59 km48,6%
2006Juin94,10 km61,3%
Juillet96,06 km62,5%
Décembre102,07 km66,57%
2007Mars102,64 km66,93%
Juin103,67 km67,6%
Septembre104,70 km68,2%
Octobre105,10 km68,6%
Novembre105,60 km68,9%
Décembre106,30 km69,3%
2008Février107,40 km70%
Mars108,02 km70,44%
Avril108,87 km70,93%
Mai109,96 km71,7%
Juin111,5 km72,7%
Juillet113,2 km73,8%
Août114,3 km75,1%
Septembre115,2 km75,7%
Octobre118,4 km77,2%
Novembre120,5 km78,6%
Décembre123 km80,2%
2009Janvier124 km80.4%
Février125.4 km81,8%
Mars127,3 km83%
Avril129,3 km84%
Mai131 km85,42%
Juin133,8 km86,78%
Juillet134,8 km88,8%
Août136,6 km90%
Septembre137.3 km90,4%
Octobre138.6 km91,3%
Novembre139.96 km92,2%
Décembre141.28 km93%
2010Janvier141.82 km93.4%
Février142.48 km93,8%
Mars143,8 km94,7%
Avril144,8 km95,4%
Mai145,4 km95,8%
Juin146,1 km96,2%
Juillet146,6 km96,6%
Août147,33 km97%
Septembre147,98 km97,5%

Prolongements futurs du côté nord

Le canton d’Uri demande que le tracé soit entièrement enterré au lieu de passer au fond de la vallée passant la longueur totale du tunnel à près de 80 kilomètres dont la partie ajoutée contient des voies de dépassement pour permettre aux rames de doubler les convois de marchandises, plus lents. À défaut ils exigent que le franchissement de la rivière Schächen, un affluent de la Reuss aux crues mémorables, se fasse par-dessous et non par-dessus; ce qui abaisserait la voie sur environ un kilomètre et couvert sur au moins 500 mètres. La variante entièrement souterraine sera probablement choisie. Un peu au sud du portail d’Erstfeld on construira une caverne de déviation par chaque tube pour pouvoir prolonger le tunnel en futur.

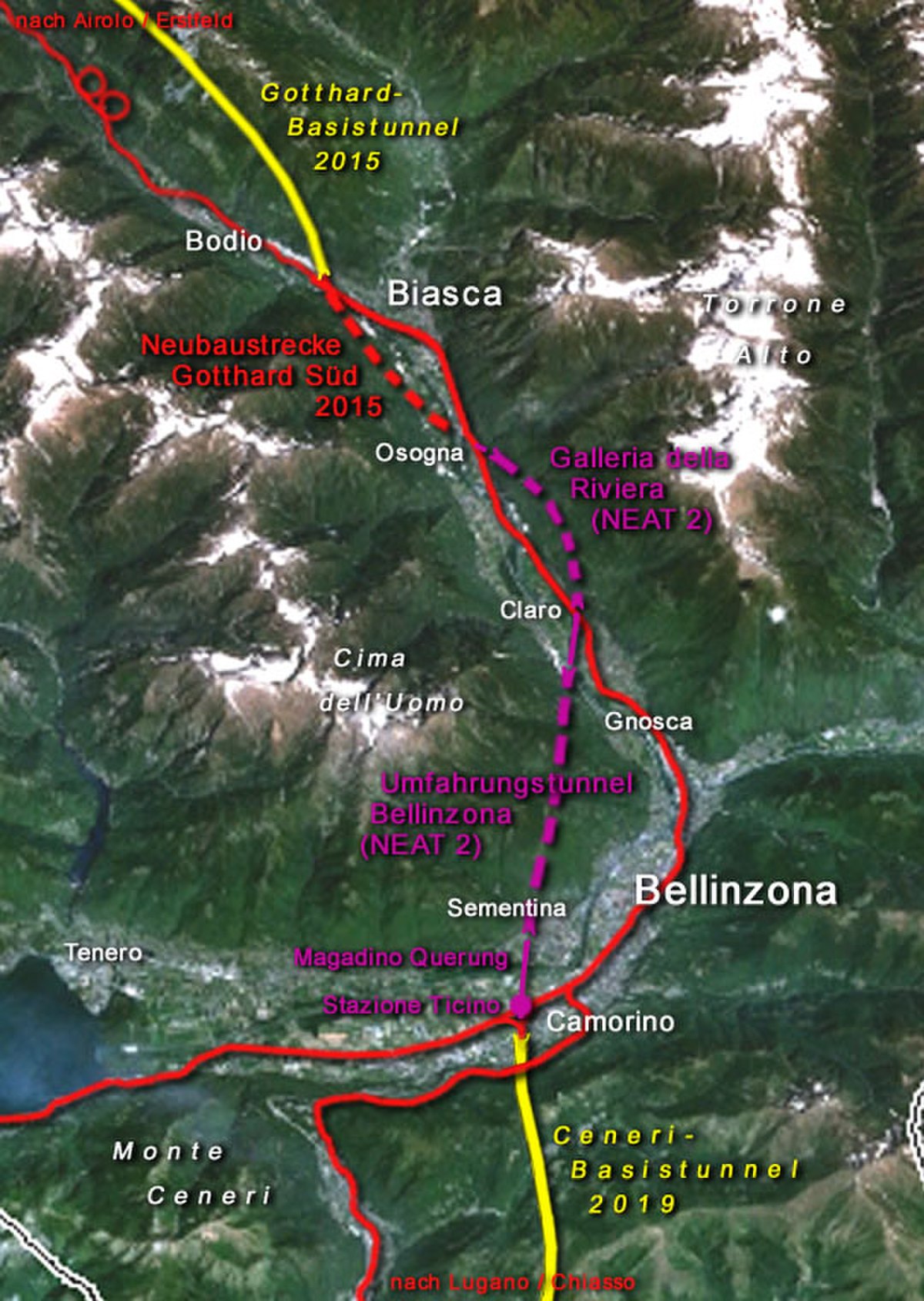

Au sud

Projets d’aménagement au sud du tunnel

Il est prévu de creuser un autre tunnel de base au sud du Saint-Gothard : le tunnel de base du Ceneri.
