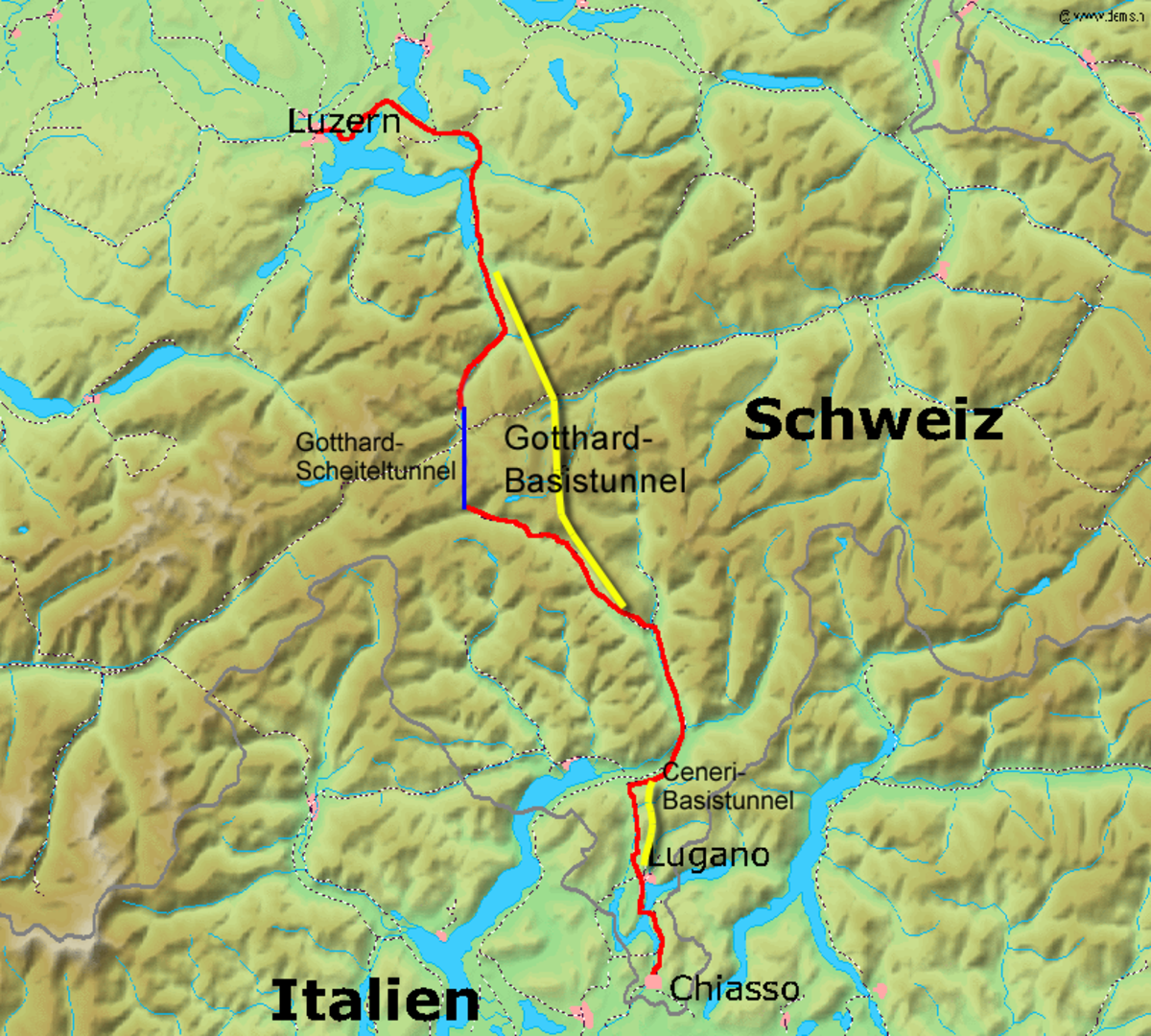

Travaux

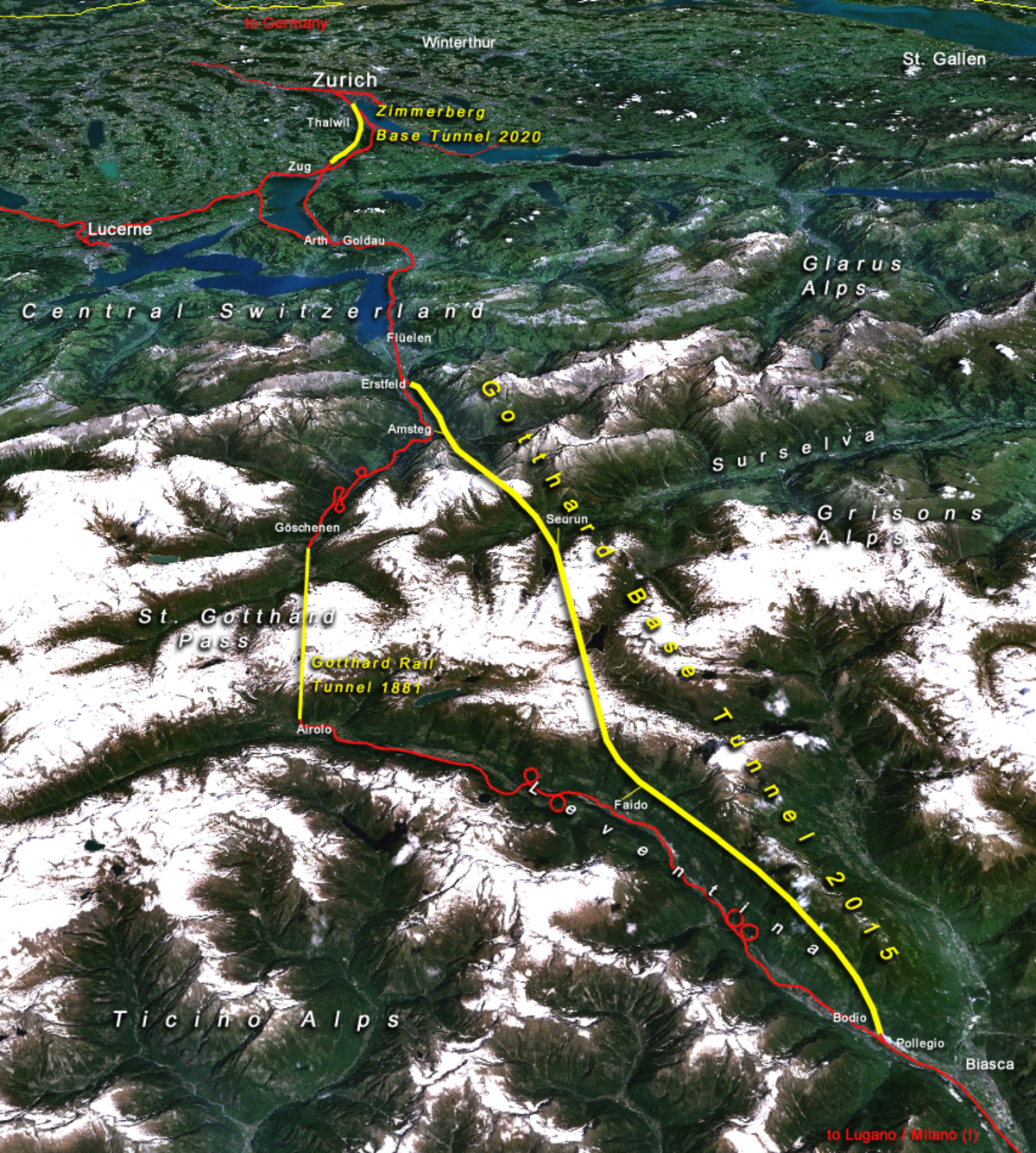

Vue satellite du trajet du tunnel

Les CFF sont maître d'ouvrage par l’intermédiaire de sa filiale AlpTransit Gotthard SA.

C'est le groupement d'entreprises TAT, dont l'italien Impregilo est le leader, qui réalise les travaux..

Points d’attaque

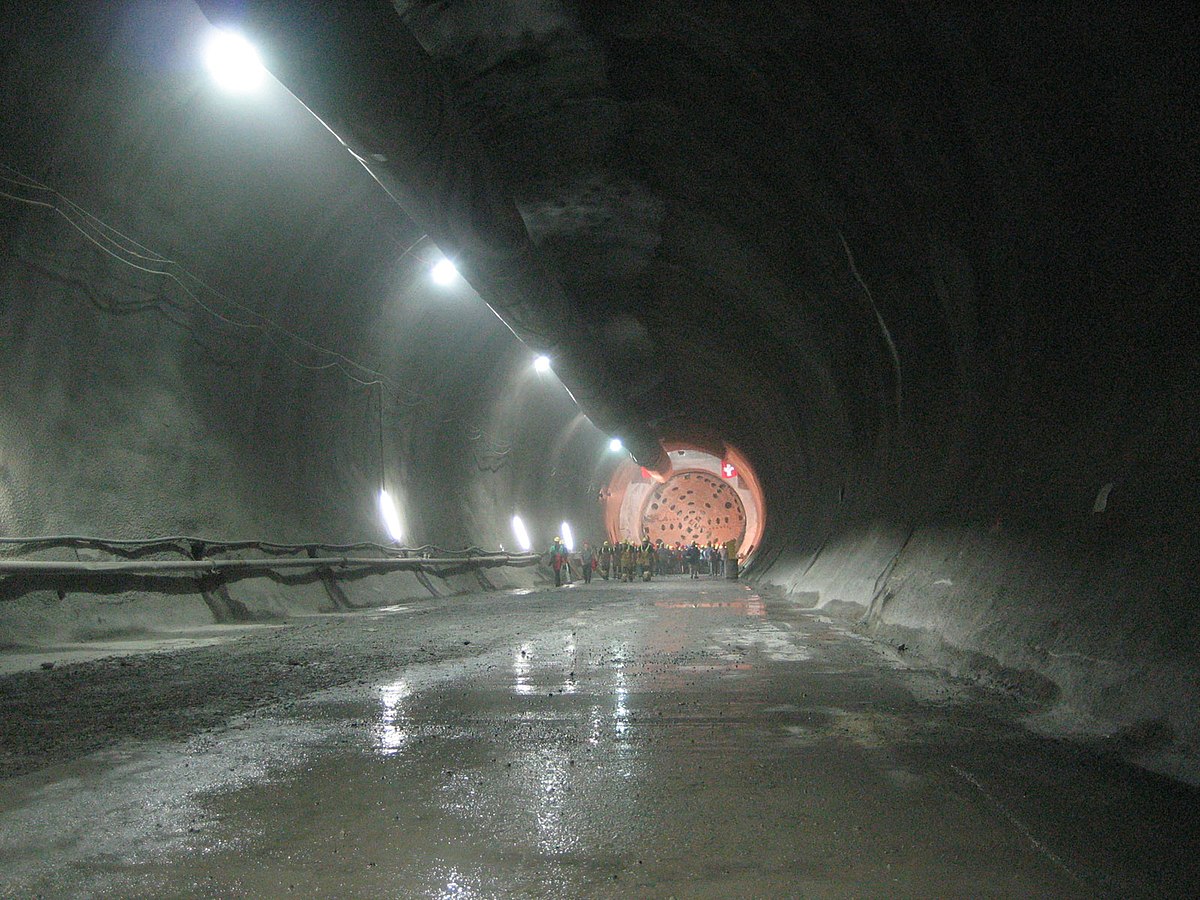

Arrivée du tunnelier à Faido

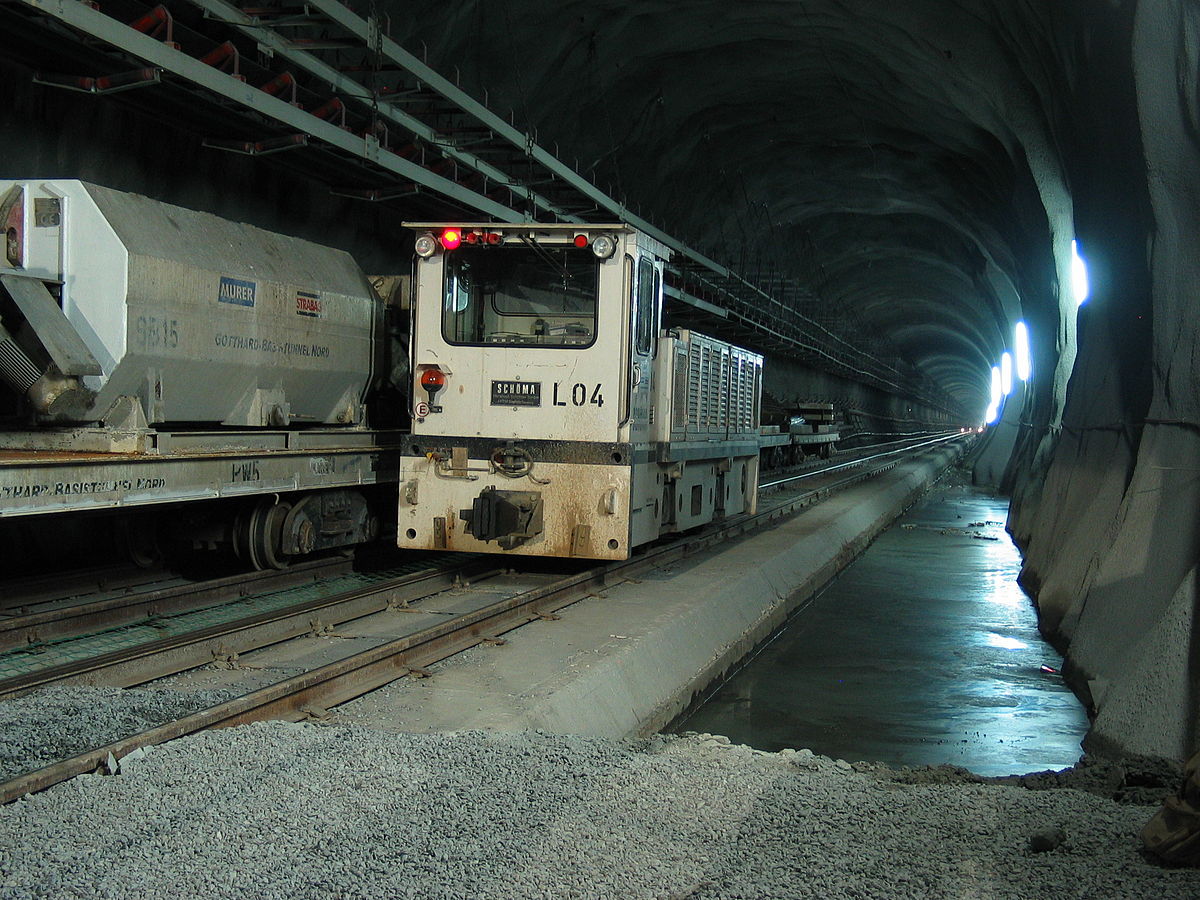

La galerie au niveau d'Amsteg

Le tunnel de base du Saint-Gothard est construit depuis 5 points d’attaque (2 extrémités et 3 points intermédiaires), du nord au sud :

  • Erstfeld, portail nord du tunnel, environ 7,7 km. Le percement au tunnelier a débuté au printemps 2008 après un an et demi de retard, et a été terminé en juin 2009, avec six mois d'avance (soit un an de retard au final).
  • Amsteg (canton d'Uri), environ 11,4 km. Le percement est terminé. Il a fallu encore excaver à l’explosif environ 200 m de tunnel dans une roche difficile à percer au tunnelier. Maintenant les deux points d’attaque de Amsteg et Sedrun sont connectés.
  • Sedrun (canton des Grisons), un puits vertical de 800 mètres, environ 7,6 km de longueur.
  • Faido (canton du Tessin, dans la vallée de la Léventine), environ 14,5 km. Le premier des deux tunneliers devrait démarrer le 6 juillet 2007, l’autre en septembre. La jonction avec le lot de Sedrun est prévue pour 2011. C'est la dernière portion à creuser.
  • Bodio, portail sud du tunnel, environ 15,8 km. Percement revêtement des tunnels terminé.

Au sud de Bodio il y a aussi un nouveau tronçon à l’air libre d’environ 7 km. Il comprend un petit pont sur un fleuve et un tunnel artificiel d’environ 300 m sous la sortie d’une autoroute. Sur une partie de ce tronçon il y aura 3 voies, dont une de dépassement.

Avancement du percement

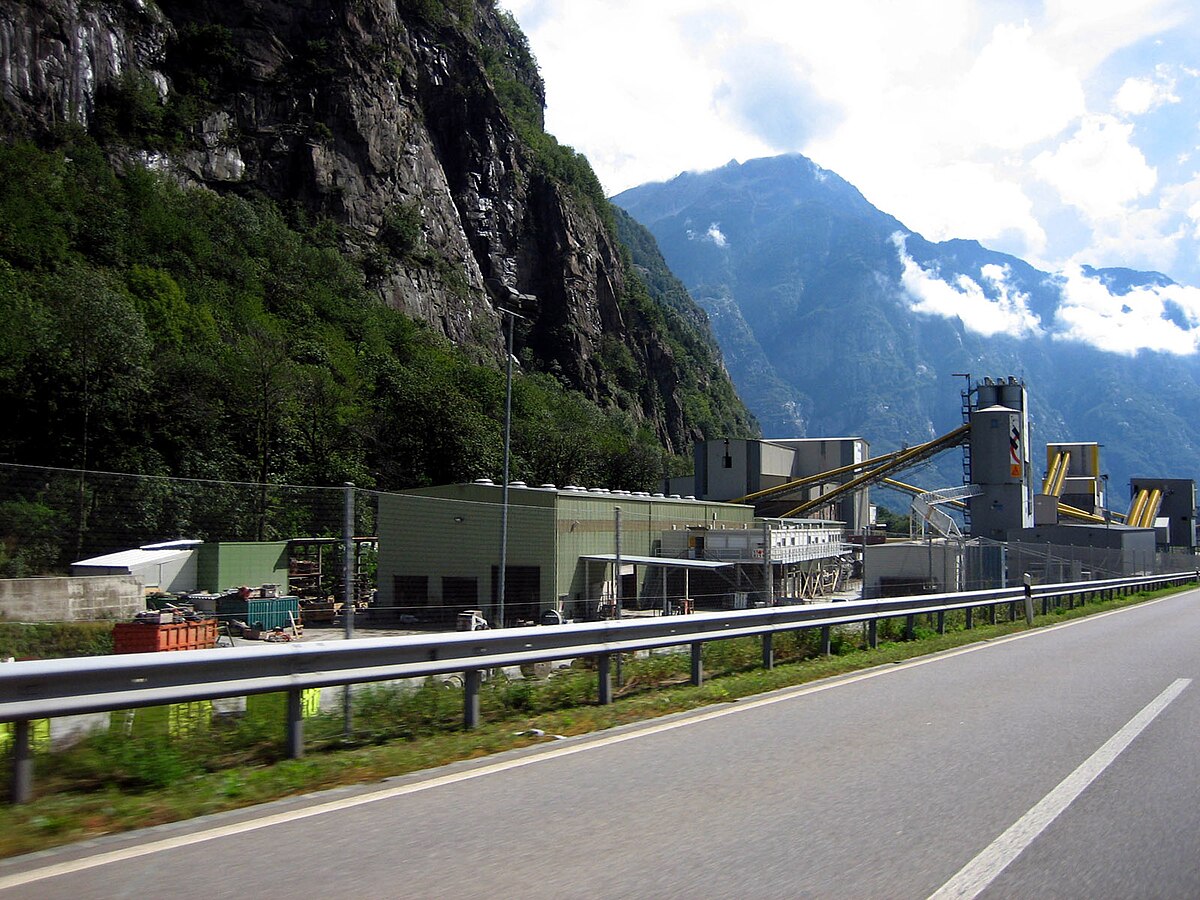

Le chantier de Bodio
Ancien et nouveau tunnels du Saint-Gothard

Le percement du tunnel s'est fait en plusieurs temps. Le lot Bodio percé dans des conditions géologiques favorables a été achevé en premier, suivi de celui de Amsteg. Le lot de Erstfeld, commencé début 2008 a été achevé mi 2009 avec six mois d'avance sur le calendrier prévu (respectivement 16 juin et 16 septembre pour les galeries Est et Ouest) soit 18 mois pour percer 7,2 km de galerie. Les lots de Sedrun et Faido, situés en conditions géologiques difficiles sont percés à des vitesses moyennes variant entre 4 et 17 m/jour. Ils devraient être achevés en 2010/2011.

Année   Mois   État d’avancement  % du total des 153,5 km
2004 Juillet 52,34 km 34,1%
2005 Juin 74,59 km 48,6%
2006 Juin 94,10 km 61,3%
Juillet 96,06 km 62,5%
Décembre 102,07 km 66,57%
2007 Mars 102,64 km 66,93%
Juin 103,67 km 67,6%
Septembre 104,70 km 68,2%
Octobre 105,10 km 68,6%
Novembre 105,60 km 68,9%
Décembre 106,30 km 69,3%
2008 Février 107,40 km 70%
Mars 108,02 km 70,44%
Avril 108,87 km 70,93%
Mai 109,96 km 71,7%
Juin 111,5 km 72,7%
Juillet 113,2 km 73,8%
Août 114,3 km 75,1%
Septembre 115,2 km 75,7%
Octobre 118,4 km 77,2%
Novembre 120,5 km 78,6%
Décembre 123 km 80,2%
2009 Janvier 124 km 80.4%
Février 125.4 km 81,8%
Mars 127,3 km 83%
Avril 129,3 km 84%
Mai 131 km 85,42%
Juin 133,8 km 86,78%
Juillet 134,8 km 88,8%
Août 136,6 km 90%
Septembre 137.3 km 90,4%
Octobre 138.6 km 91,3%
Novembre 139.96 km 92,2%
Décembre 141.28 km 93%
2010 Janvier 141.82 km 93.4%
Février 142.48 km 93,8%
Mars 143,8 km 94,7%
Avril 144,8 km 95,4%
Mai 145,4 km 95,8%
Juin 146,1 km 96,2%
Juillet 146,6 km 96,6%
Août 147,33 km 97%
Septembre 147,98 km 97,5%

Prolongements futurs du côté nord

Le canton d’Uri demande que le tracé soit entièrement enterré au lieu de passer au fond de la vallée passant la longueur totale du tunnel à près de 80 kilomètres dont la partie ajoutée contient des voies de dépassement pour permettre aux rames de doubler les convois de marchandises, plus lents. À défaut ils exigent que le franchissement de la rivière Schächen, un affluent de la Reuss aux crues mémorables, se fasse par-dessous et non par-dessus; ce qui abaisserait la voie sur environ un kilomètre et couvert sur au moins 500 mètres. La variante entièrement souterraine sera probablement choisie. Un peu au sud du portail d’Erstfeld on construira une caverne de déviation par chaque tube pour pouvoir prolonger le tunnel en futur.

Au sud

Projets d’aménagement au sud du tunnel

Il est prévu de creuser un autre tunnel de base au sud du Saint-Gothard : le tunnel de base du Ceneri.

Page générée en 0.126 seconde(s) - site hébergé chez Contabo
Ce site fait l'objet d'une déclaration à la CNIL sous le numéro de dossier 1037632
A propos - Informations légales
Version anglaise | Version allemande | Version espagnole | Version portugaise
